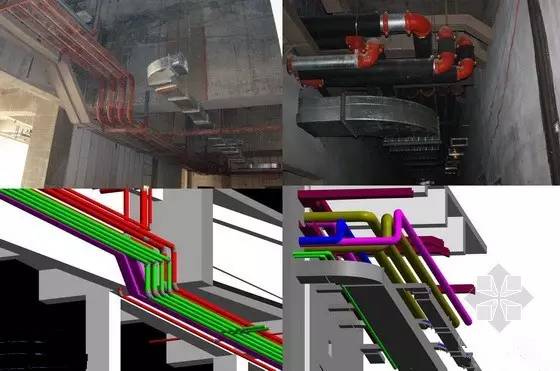

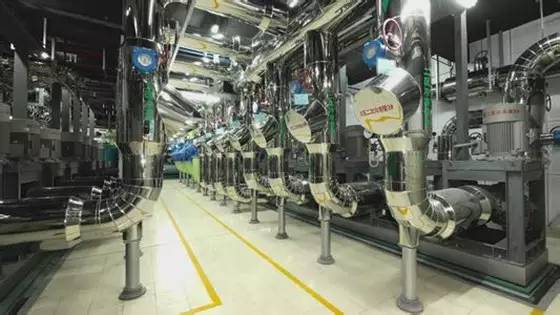

1.管线综合排布策动的主张
在机电装置过程中经过优化,,,对设备、管线综合排布,,,使设备、管线整体布局有序、美观、合理,,,最大限度的提高和满足构筑使用空间,,,降低成本增长效益。。。
机电装置工程施工前的总体策动是保障机电装置工程质量的必要阶段,,,对于现代构筑工程,,,出格是拥有较复杂职能的智能构筑,,,傍边机电系统很复杂,,,子系统出格多。。。而机电系统全数都是由线、管将职能设备连结而成,,,这些设备、管、线在构筑物内注定要占据肯定的空间,,,而现代构筑的内部空间是有限的。。。因而机电装置工程的管、线、设备的合理安插就成为机电装置工程施工策动的重要工作。。。

2.管线综合排布策动组织与执行
总包单元在机电工程开工之前就应实现各系统的管道、电气线路、机电设备的安插,,,并与土建专业进行全面协调,,,结构施工时应做好亲昵共同,,,做好预留预埋工作。。。预防在机电装置施工时在主体结构上开洞,,,并能够使土建和机电的细部处置都可能预留足够的空间。。。
由总包单元的机电经理掌管组织各专业工程师,,,以及分包单元专业工程师,,,进行综合排布策动,,,应对给排水、空调、消防、电气、智能等全数管线进行综合安插策动,,,对各类管道、线路、设备的地位、走向、交叉点、支吊架(地位、大局)、管道的敷设方式(明敷、暗敷)等等进行深刻的钻研,,,并形成管线、设备的地位排布详图、节点图、剖面图、支架地位图、支架结构图等。。。这就是我们常说的“二次设计”或“深入设计”。。。这项工作必要时应征得原设计单元的认可。。。施工时由各专业工程师严格组织执行。。。
3.管线综合排布与避让准则
要科学合理排布管线 ,,,使各类管线的高度、走向合理、美观,,,预防在管线安插中出现违反规范的景象。。。当水、风、电三个系统交叉时,,,谁应该在上,,,谁应该鄙人,,,谁应该直行、谁应该逾越,,,这些准则在施工之初就应该加以明确。。。通常讲自上而下应为电、风、水。。。由于风管的截面最大,,,所以通常在综合安插管道时应首先思考风管的标高和走向,,,但同时要思考较大管径水管的安插,,,尽量预防大口径水管微风管在统一房间内屡次交叉,,,尽量削减水、风管道转弯的次数,,,预防无谓地增长水、风的流动阻力,,,同时也能够预防水、风管道产生气阻、喘震、水击等问题。。。

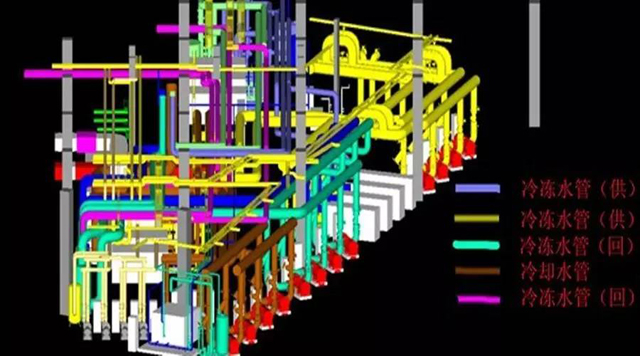

管道排布避让准则:小管避让大管,,,有压管避让无压管,,,水管避让风管,,,电管、桥架应在水管上方。。。先装置大管后装置小管,,,先施工无压管后施工有压管,,,先装置上层的电管、桥架后装置基层水管。。。
4.管线综合排布策动的成效要求

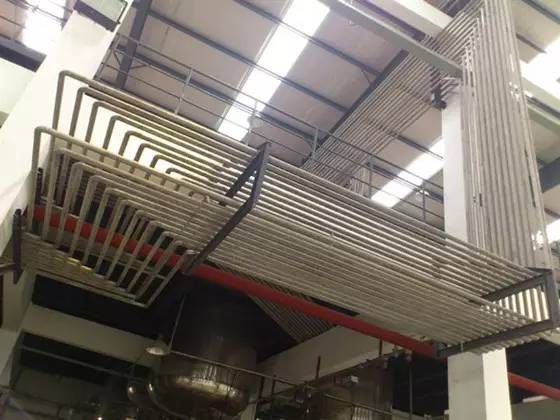

一是在保障满足设计和使用职能的前提下,,,管道、管线尽量暗装于管道井、电井内、管廊内、吊顶内。。。要求明装的尽可能的将管线沿墙、梁、柱走向敷设,,,最好是成排、分层敷设安插。。。从而达到管线多而不乱、排布参差有序、档次明显、走向合理、管线交叉措置切当、装置美观的要求。。。
二是正确、合理设置支、吊架,,,尽量使用共用支、吊架,,,保障管道支吊架的规范间距,,,降低工程成本。。。
三是施工治理人员对工程的整体情况做到心中罕见,,,出格是分包单元的施工项目严格依照统一的综合排布详图、节点图施工,,,工序组织合理穿插。。。
四是与结构、装璜工程进行充分的协调,,,使预留、预埋实时、正确,,,预防二次剔凿,,,预防结尾设备与装璜工程出现不协调的问题。。。
总之,,,机电装置工程有一系列的检测、试验,,,在职能方面极少产生问题,,,但在观感方面策动得好,,,就是锦上添花;;;不策动,,,就注定是一团遭。。。
5.管线综合排布的部位
管线综合策动的重点是屋面、楼层走廊吊顶和地下室。。。设备机房(给水、消防泵房、空调机房、变配电室、换热站)、给排水管道井、管廊、吊顶内、卫生间、设备层、强电井、弱电井、空调井等部位重点进行排布策动。。。
屋面为什么会成为重点,,,构筑物上部的给水、空调、消防等管道安插在屋面上,,,以节俭室内空间。。。所以此刻好多设计将管道、设备铺排在屋面上。。。所以,,,在进行屋面管线综合安插时,,,除管线自身的安插以外,,,还必须与土建专业进行协调,,,以保障管线的支架高度必须满足屋面防水细部机关的泛水高度的划定,,,屋面设备的基础施工应随结构层施工一起进行施工,,,保障基础的牢固与泛水高度达到要求。。。
走廊吊顶内部是管线安插最集中的地位,,,对楼层走廊吊顶内管线的综合安插不只有合理确定各专业管线的标高、地位,,,使各专业管线拥有合理的空间,,,同时还应对各专业的施工挨次予以确定,,,从而使各专业工序交叉施工拥有合理的功夫。。。
